نیروتوان گستر مهام شرق : جزئیات پروژه

پروژه ها

پست 132KV دانیال

پست 132KV دانیال

طراحی، احداث و راه اندازی

پروژه دانیال؛ تبلور اراده و تخصص فنی در شرایط دشوار

گزارشی از مسیر توسعه و توانمندی تیم‌های اجرایی

در دنیای پروژه‌های بزرگ زیربنایی، موفقیت تنها در گروی اعداد و ارقام نیست؛ بلکه در توانایی تیم‌ها برای عبور از بن‌بست‌ها و حفظ کیفیت در سخت‌ترین شرایط معنا می‌شود. پروژه احداث پست ۱۳۲/۳۳ کیلوولت دانیال، گواهی بر این مدعاست؛ پروژه‌ای که در شرایط اقلیمی چالش‌برانگیز خوزستان و در میان گردوغبار شوش، به ثمر نشست و امروز به تجربه‌ای ارزشمند برای بدنه فنی و اجرایی ما تبدیل شده است.

از تخصص تا اجرا: بومی‌سازی در قلب پروژه

پروژه دانیال با هدف توسعه زیرساخت‌های حیاتی انتقال و توزیع برق در منطقه‌ای استراتژیک تعریف شد. تیم‌های فنی ما با درک حساسیت بار مصرفی منطقه، مسئولیت اجرای بخش EPC (مهندسی، تأمین تجهیزات و اجرا) را بر عهده گرفتند. یکی از نقاط قوت این پروژه، تکیه بر توان داخلی و پیاده‌سازی کامل سیستم اتوماسیون پست به‌صورت بومی بود که تخصص و دانش فنی نیروهای متخصص ما را به نمایش گذاشت.

2

عبور از فرسایش و ایستادگی در میدان

مسیر اجرای پروژه با پیچیدگی‌های زمانی و لجستیکی متعددی همراه شد. تطویل زمان اجرای پروژه به ۱۳۰۲ روز، اگرچه فراتر از پیش‌بینی‌های اولیه بود، اما برای تیم‌های مستقر در کارگاه، عرصه‌ای برای نمایش صبر و حرفه‌ای‌گری شد.

نیروهای اجرایی ما در حالی پروژه را به سرانجام رساندند که با چالش‌هایی نظیر تغییرات در زمان‌بندی تحویل زمین و نوسانات شدید هزینه‌های تمام‌شده مواجه بودند. تیم مالی و بازرگانی با مدیریت منابع، تمام تلاش خود را به کار بست تا علی‌رغم افزایش ۴.۷ برابری هزینه‌ها نسبت به برآورد اولیه، چرخه اجرایی پروژه متوقف نشود.

مدیریت چالش‌های فنی و عملیاتی

در طول مسیر، موانع فنی متعددی از سوی تیم‌های اجرایی برطرف شد:

  • تطبیق مهندسی: تیم‌های طراحی و نقشه با بازنگری‌های مداوم در بخش‌های ارت، DCS و مخابرات، تلاش کردند مغایرت‌های فنی را در کمترین زمان ممکن مرتفع کنند تا خللی در کیفیت نهایی ایجاد نشود.
  • حفاظت از سرمایه‌های پروژه: در شرایطی که رطوبت و گردوغبار شدید منطقه تهدیدی برای تجهیزات محسوب می‌شد، تیم کارگاهی با تدابیر صیانتی، از سلامت تجهیزات کلیدی محافظت کرد.
  • استمرار عملیات: علی‌رغم محدودیت‌های مقطعی در دسترسی به سایت و تأمین اقلام ریز اما حیاتی، بدنه اجرایی پروژه با خلاقیت و تکیه بر تجربه میدانی، اجازه نداد توقف‌های طولانی‌مدت به ساختار کلی پروژه آسیب بزند.

صیانت از دانش فنی؛ سرمایه آینده ما

یکی از مهم‌ترین آموخته‌های ما در این پروژه، اهمیت ثبات در مدیریت میانی و حفظ زنجیره انتقال دانش بود. جابه‌جایی‌های متعدد در سطح سرپرستی کارگاه، اگرچه کار را دشوار می‌کرد، اما باعث شد تیم فنی به ضرورت «مستندسازی دقیق» و «سیستمی کردن فرآیندها» بیش از پیش پی ببرد. این تجربه به ما آموخت که برای پروژه‌های آتی، دانش فنی باید به شکلی نهادینه شود که با تغییر افراد، دچار خدشه نشود.

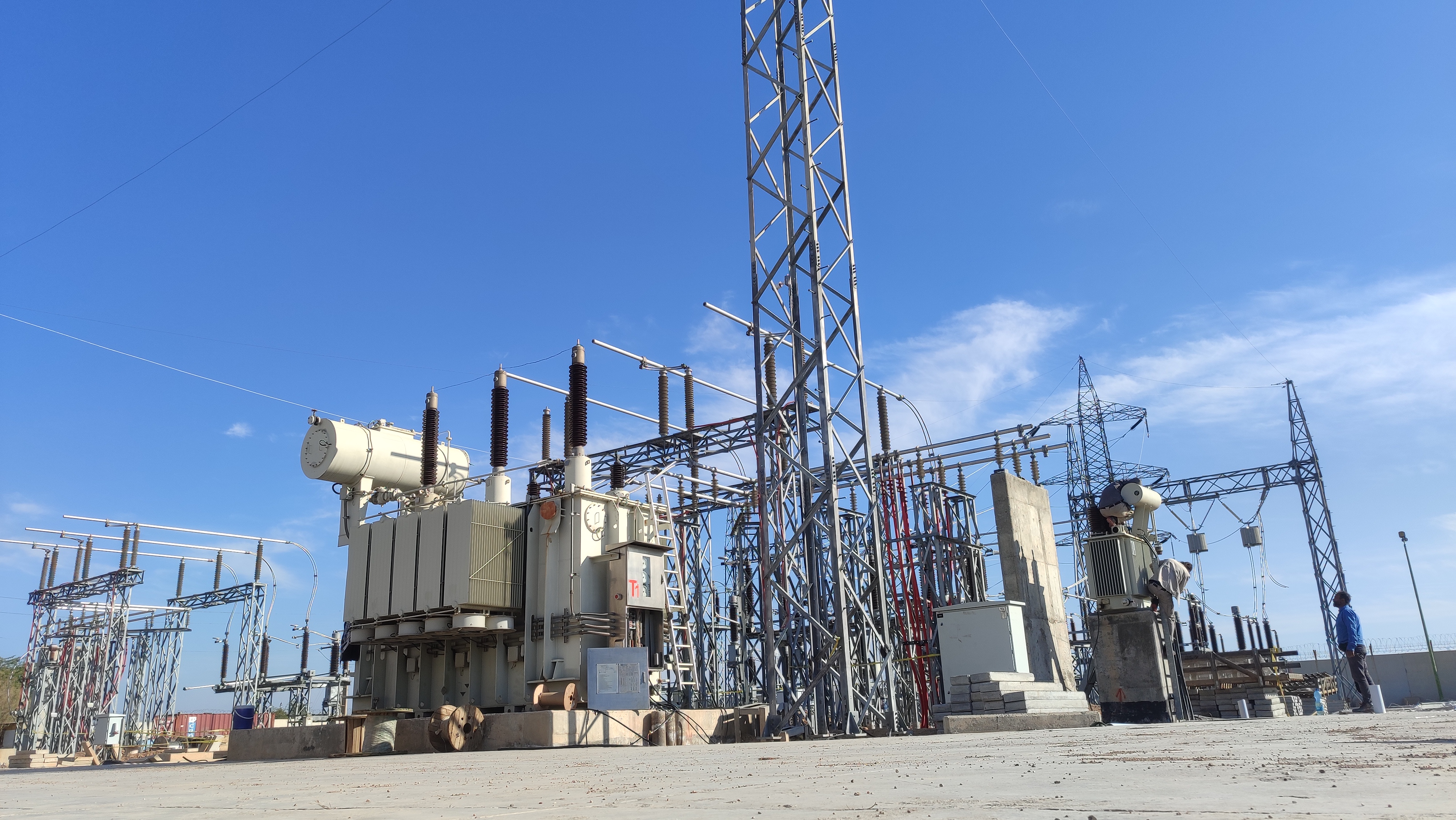

IMG_20250226_155252

دستاورد نهایی: نوری برای منطقه

امروز پست دانیال در مدار است و با پایداری کامل به شبکه برق کشور خدمت‌رسانی می‌کند. این موفقیت، بیش از هر چیز مرهون تلاش نیروهای سخت‌کوشی است که در گرمای خوزستان ایستادگی کردند.

درس‌های کلیدی که تیم ما برای پروژه‌های بعدی به ارمغان آورده است:

  1. پیش‌بینی سناریوهای جایگزین: آمادگی برای تغییرات ناخواسته در زمان‌بندی تجهیزات و زمین.
  2. یکپارچگی طراحی: تمرکز بر نهایی‌سازی نقشه‌ها پیش از فاز گسترده اجرایی.
  3. مستندسازی حداکثری: ثبت جزئی‌ترین وقایع کارگاهی برای حفظ حقوق سازمان و انتقال تجربه.
  4. توسعه منابع انسانی: سرمایه‌گذاری بر آموزش و ثبات نیروهای کلیدی در سایت.

پروژه دانیال برای ما تنها یک ایستگاه برق نبود؛ یک «دانشگاه میدانی» بود. ما با افتخار به توان نیروهایمان، از این مسیر عبور کردیم و اکنون با کوله‌باری از تجربه، آماده اجرای پروژه‌های بزرگ‌تر در صنعت برق ایران هستیم.


شرکت نیروتوان گستر مهام شرق ، بازوی توان گستر ماهم شرق

جدیدترین پروژه ها

پر بازدیدترین پروژه ها
